新工厂ERP从哪开始搭?2小时先搞定这5张核心表

零门槛、免安装!海量模板方案,点击即可,在线试用!

免费试用
ERP管理
生产管理
制造业数字化
阅读人数:54预计阅读时长:5 min

新工厂刚投产,最怕的不是订单少,而是订单来了,内部却乱成一团。

销售说客户催着交货,生产说原材料没到,采购说早就下单了,仓库翻了半天Excel,才发现系统里有库存,现场却找不到料。

老板想知道一批订单做到哪了,得挨个部门打电话;财务月底核成本,采购、仓库、生产三套数据又对不上。

说到底,不是大家不干活,而是新工厂缺一套能把业务串起来的管理方式。

很多企业一提ERP,就觉得要花几个月实施,先梳理几十个流程,再建一大堆表单。

其实对于刚起步的新工厂,完全没必要一开始就搞得那么复杂。

可以先用简道云ERP系统,把物料档案、销售订单、库存台账、生产工单、采购订单这5张核心表搭起来。

用2小时搭出一个能测试业务流程的基础原型,先让订单、物料、库存、生产、采购之间的数据流转起来,再根据实际需要逐步完善。

以下解读中所用到的简道云ERP(离散制造-MTO)系统——简道云已经做成了完整的模板,可直接下载使用:https://www.jiandaoyun.com

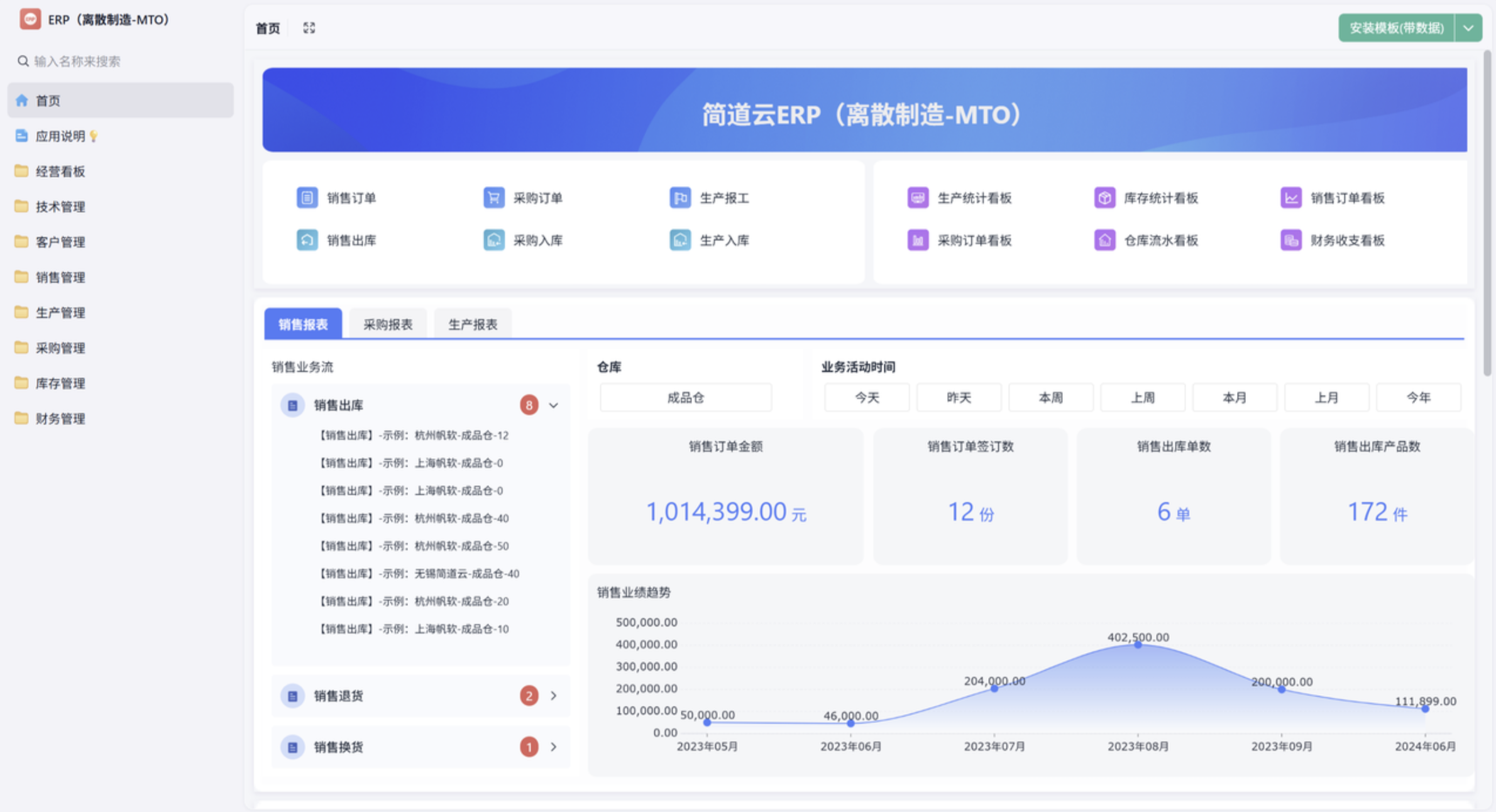

image-1154

一、物料档案表:先把基础数据统一

新工厂搭ERP,第一张表为什么不是订单表,而是物料档案?

因为后面采购、仓库、生产要用到的物料数据,都从这里来。

举个例子:

同一种304不锈钢板,采购登记为“304钢板”,仓库写的是“不锈钢板304”,生产领料时又叫“304板材”。

实际是同一种东西,结果在不同表里出现了三个名称。

时间一长,重复采购、库存统计错误、领料对不上就来了。

所以第一步,是先建立统一的物料基础档案。

一张合格的物料档案表,至少要包含这些字段:

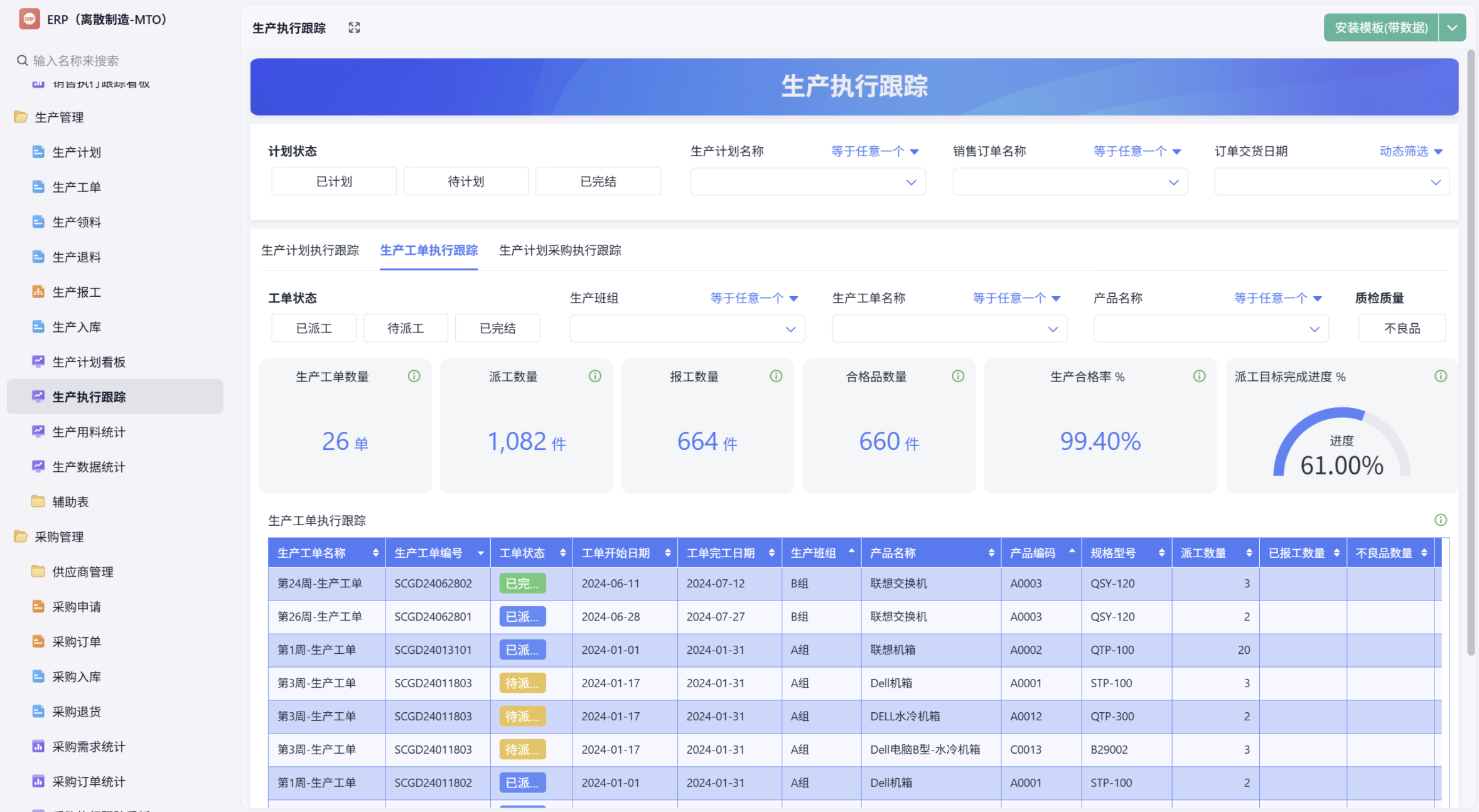

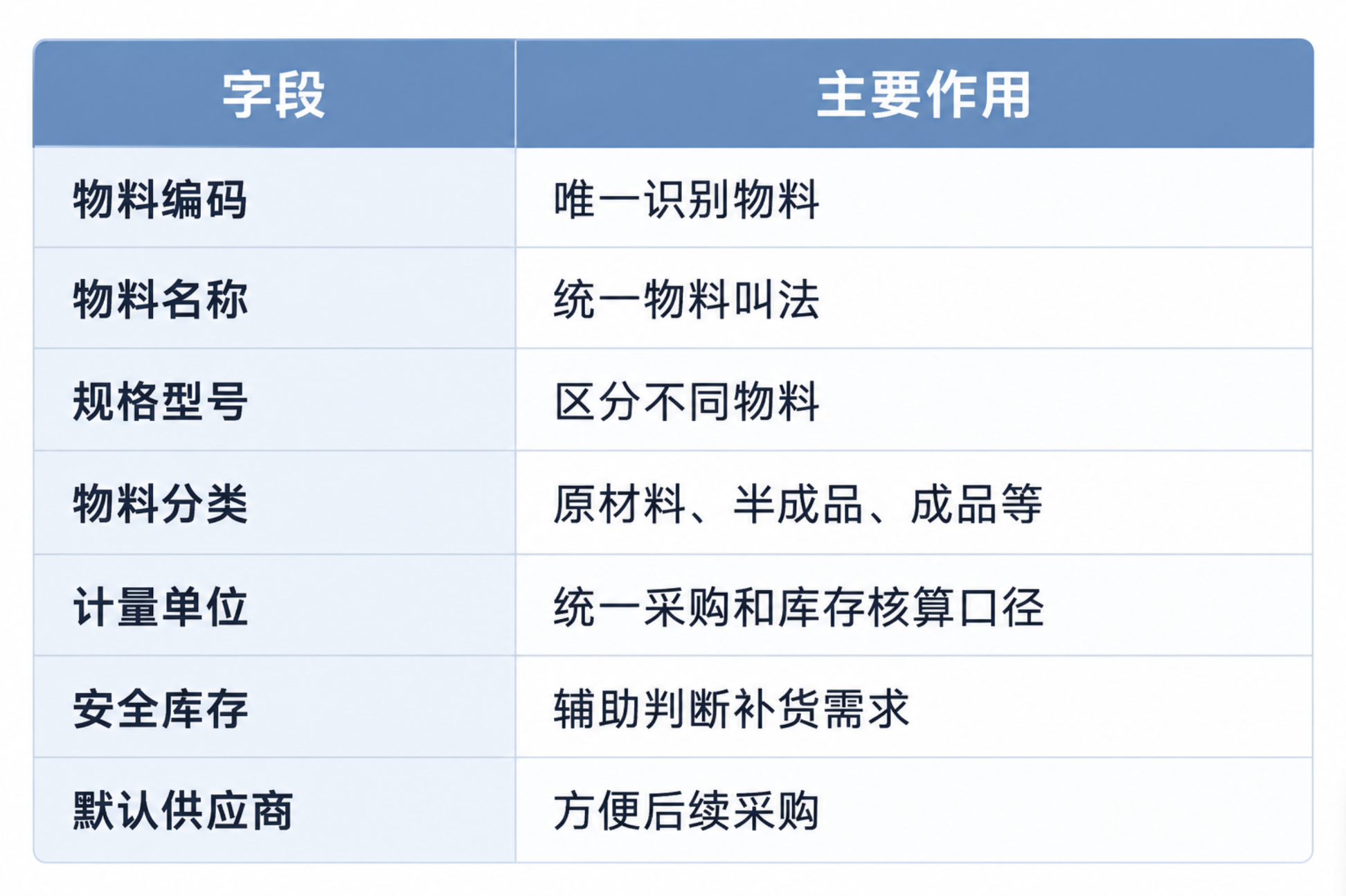

image-1155

这里最重要的是两个原则:

第一,一物一码。

不同规格不能混用编码,同一种物料也不要因为部门不同重复建档。

第二,计量单位必须统一。

比如采购按箱买,仓库按件存,生产按件领,就要提前明确换算关系。

在简道云ERP系统中,可以先建立物料基础档案,把Excel中的现有物料信息批量整理导入,再设置物料编码、名称、规格等关键字段。

后面的采购单、生产工单、库存台账,都通过关联字段直接引用物料信息,不用每个部门重新录入。

这张表搭好了,后面的ERP才有统一的数据基础。

image-1156


二、销售订单表:先搞清楚要生产什么

新工厂第二个容易乱的地方,就是订单。

不少企业的订单管理方式还很原始:

销售接到客户需求,先发微信群;生产根据聊天记录安排;客户临时调整数量或交期,再发一条消息。

等到真正交货,才发现销售、生产手里的订单版本不一样。

所以第二张表,必须把销售订单统一管理起来。

建议先保留6个核心字段:

  • 订单编号:每笔订单唯一编号
  • 客户名称:明确订单来源
  • 产品编码:对应统一的成品档案
  • 订单数量:客户实际需求
  • 交付日期:明确交期
  • 订单状态:待排产、生产中、待交付、已完成等。

对于新工厂来说,先不用上来就设计复杂的销售流程。

至少要做到:每张订单有编号、有数量、有交期、有状态。

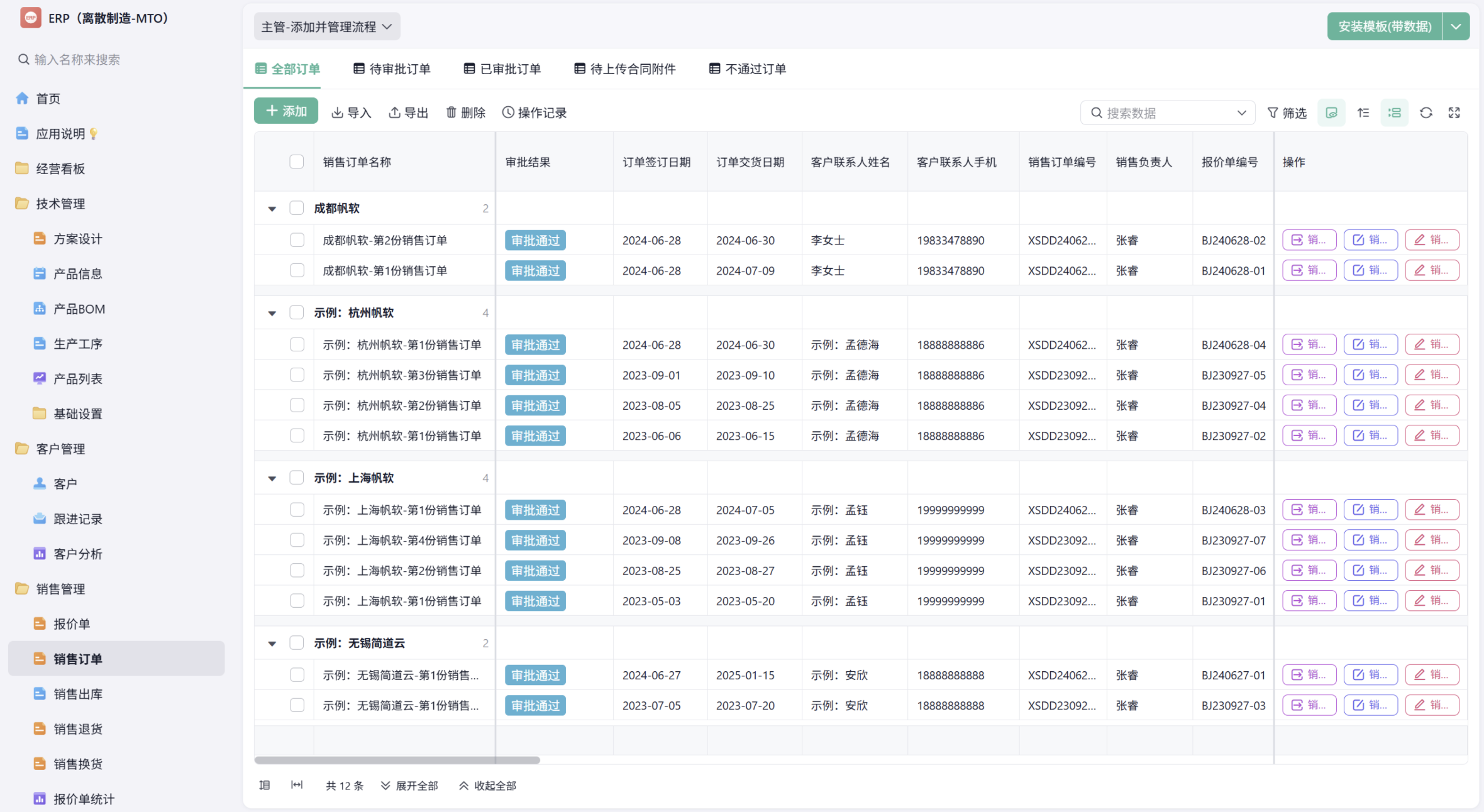

image-1157

在简道云ERP系统中建立销售订单表后,可以把客户、产品、数量和交期集中管理,再通过订单编号关联后续生产工单。

比如客户下了一笔1000件产品的订单,要求15号交付。

生产部门可以直接查看订单需求,不用再反复找销售确认。

如果客户临时修改交期,也要在订单中留下变更记录,避免不同部门使用不同版本。

这样老板想知道哪些订单还没排产、哪些快到交期,就可以直接查看订单列表。

订单表解决的不是简单的登记问题,而是让后面的生产安排有一个明确依据。

image-1158


三、库存台账表:解决有多少料、能不能用

工厂管理里有一种情况特别常见:

账面显示有库存,生产领料时却说没货。

还有一种更让老板头疼:

仓库明明积压了一批材料,采购不知道,又下了一笔订单。

因为库存数据没有跟实际出入库动作及时同步。

所以第三张表要搭库存台账。

建议至少包含:

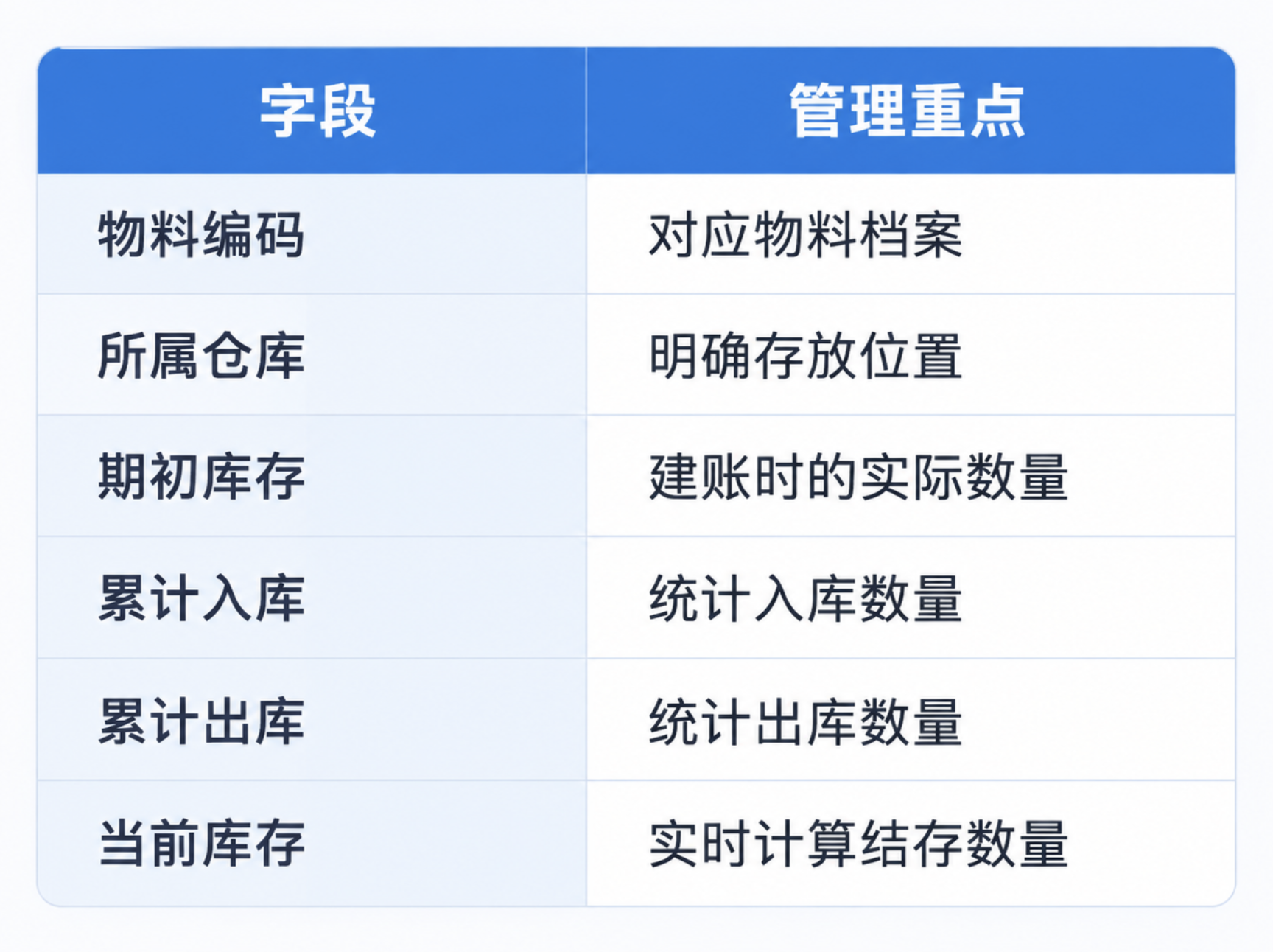

image-1159

这里有个容易踩的坑:

不要只做一张可以手动修改库存数量的Excel。

否则今天仓管改一次,明天采购改一次,最后谁也说不清库存为什么变了。

正确做法是:库存台账负责看结果,出入库流水负责记录变化。

在简道云ERP中,可以用入库、出库记录关联物料档案,按仓库和物料汇总库存。

image-1160

计算逻辑也很简单:

当前库存 = 期初库存 + 累计入库 - 累计出库

例如某物料期初库存500件,本周采购入库300件,生产领用450件,那么当前库存就是350件。

如果安全库存设置为400件,系统就可以根据库存数据标记低库存物料,提醒相关人员核查补货需求。

但要注意,库存不足不等于一定要采购,还要结合在途采购、已预留数量和实际生产需求判断。

刚起步时,先做到库存可查、出入库有记录、缺料能发现,就已经比纯Excel管理前进了一大步。


四、生产工单表:生产进度不再靠嘴问

订单有了,库存也能查了,接下来就是生产。

很多新工厂的生产管理,最典型的问题不是没有计划,而是计划和实际执行脱节。

生产主管每天在微信群里报进度:

“今天做了300件。”

但老板真正关心的是:

  • 这300件属于哪个订单?
  • 原计划完成多少?
  • 还差多少?
  • 能不能按时交货?

只有产量数字,没有对应订单和计划,很难判断生产进度是否正常。

因此,第四张表要搭生产工单。

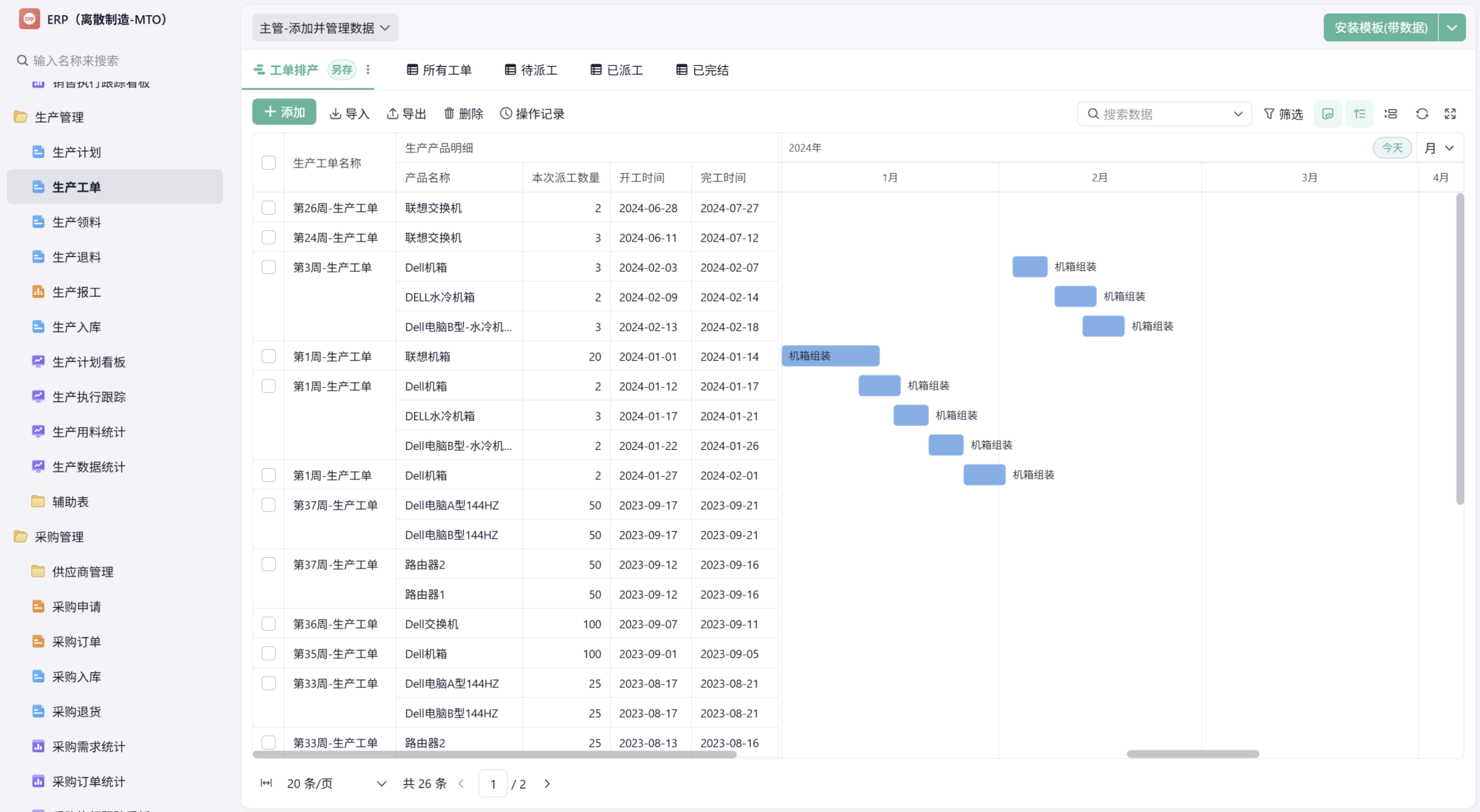

image-1161

建议先管住6项数据:

  • 工单编号
  • 关联销售订单
  • 产品名称及编码
  • 计划生产数量
  • 累计完工数量
  • 计划完工日期及工单状态

生产工单一定要和销售订单关联起来。

比如客户订单需要1000件产品,生产部门创建对应工单,计划分5天完成。

每天班组完成生产后,在工单中记录实际完工数量。

在简道云ERP系统中,可以用生产工单关联销售订单,再通过报工记录汇总实际产量。

这样每张工单的计划数量、已完工数量、剩余数量就能统一查看。

image-1162

还可以搭一个简单的生产进度看板:

工单完成率 = 累计合格完工数量 ÷ 计划生产数量 × 100%

对于已经超过计划完成日期、但尚未完工的工单,可以设置超期提醒。

管理人员不用每天下车间问一遍,也能及时发现哪些任务可能影响交付。

这里建议新工厂先不要急着做复杂的高级排程。

先让每张工单的计划和实际对得上,再逐步考虑产能负荷、工序管理、设备利用率等问题。


五、采购订单表:让缺料、下单、到货有据可查

前面4张表搭好后,至少能够回答:

客户要什么、库存有什么、车间正在做什么。

但还有一个问题:

缺的物料什么时候能到?

很多新工厂采购管理混乱,往往不是采购人员能力不行,而是采购需求和生产需求脱节。

生产今天才说缺料,采购明天才开始找供应商。

采购下了单,仓库不知道什么时候到货。

材料已经送来了,生产又不知道可以领料。

因此,第五张表要解决采购过程的可追踪问题。

采购订单建议包含:

image-1163

在简道云ERP系统中,可以将采购订单与物料档案、入库记录关联起来。

采购下单后,仓库可以查看待到货物料;供应商实际送货后,再根据验收结果登记入库。

比如采购了500件零件,第一批只到了300件。

系统中可以记录已到货300件、待到货200件,而不是简单地把整张采购单标记为完成。

采购人员也能及时跟进剩余物料,避免生产部门到领料时才发现还差一批。

image-1164

需要强调的是,采购需求不能只看安全库存。

尤其是按订单生产的工厂,还需要结合生产计划和BOM计算实际物料需求。

但在搭建初期,可以先把采购订单、到货情况和库存变化衔接起来,后续再补充BOM和物料需求计算。

这样既能控制初期搭建复杂度,也不会影响后续扩展。


六、2小时搭建,时间到底怎么分配?

讲完5张表,最后说说实际怎么动手。

如果企业已经有基本的Excel数据,使用简道云ERP相关表单能力搭建基础原型,可以按下面的顺序推进。

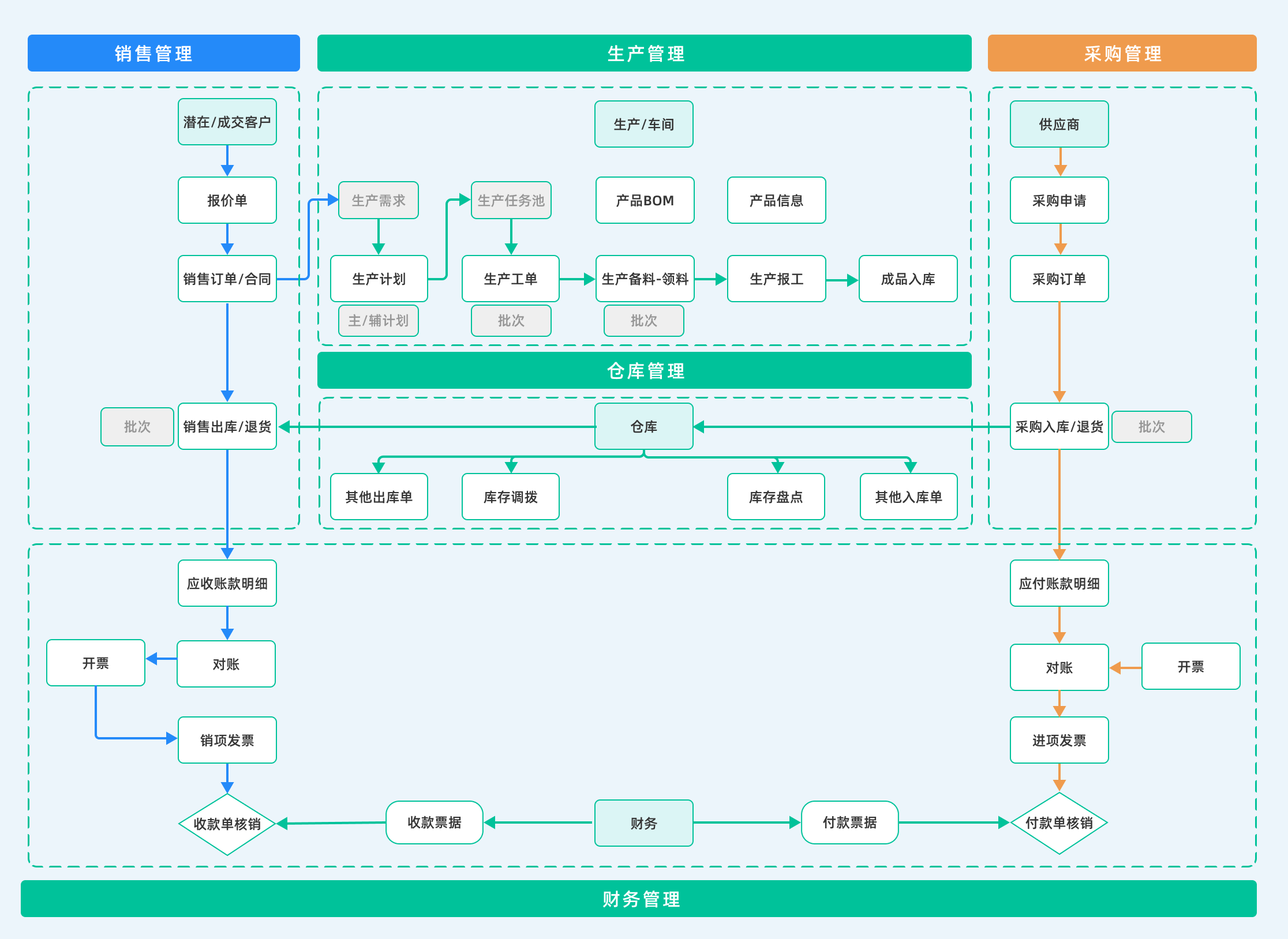

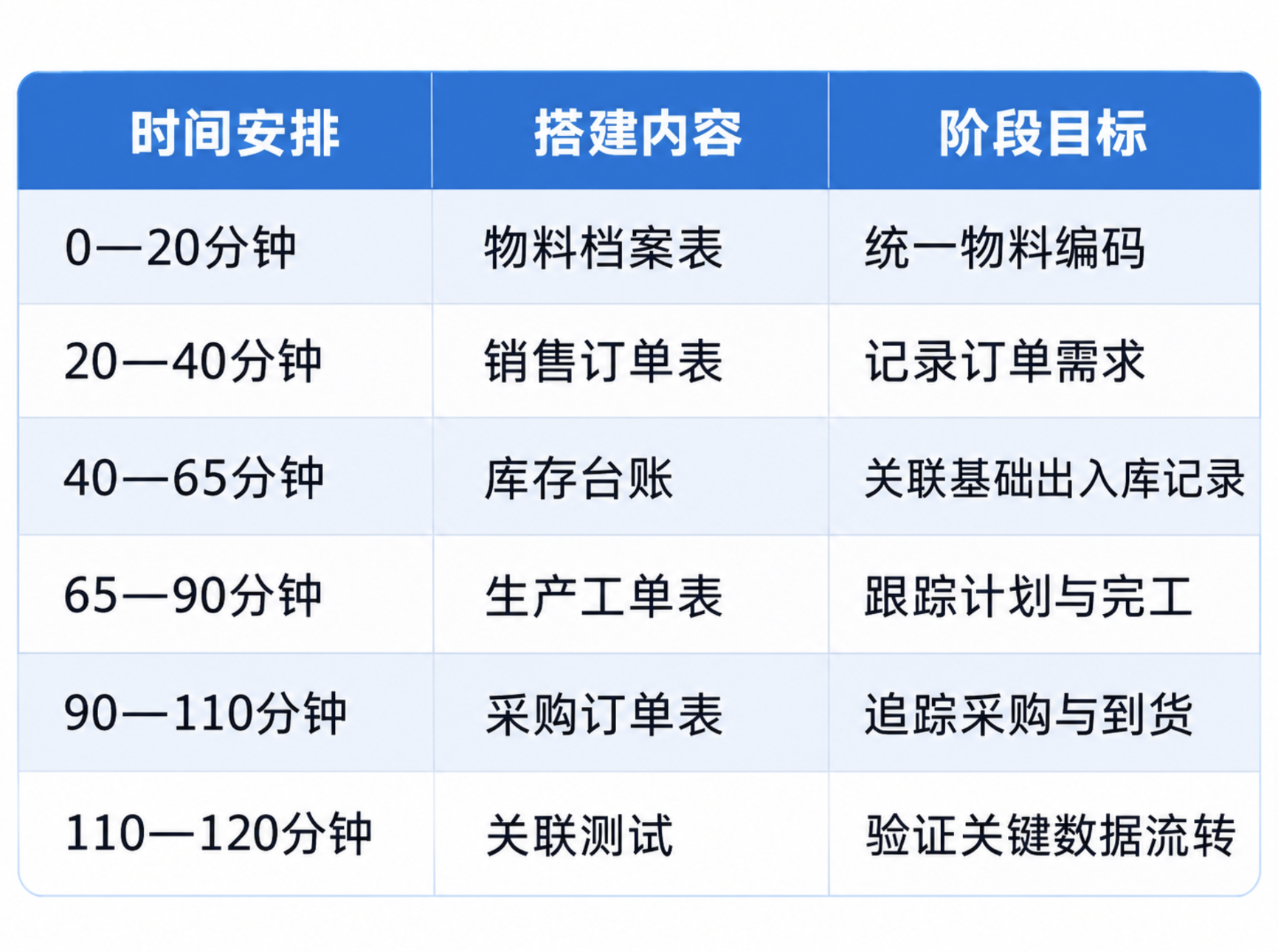

image-1165

这里最关键的,其实不是把5张表建出来。

而是要用一笔模拟业务,检查数据能不能真正串起来。

比如:

客户下单1000件 → 创建生产工单 → 查询库存 → 发现缺料 → 创建采购订单 → 物料到货入库 → 生产领料 → 完工登记。

整条流程走一遍,至少检查三个地方:

第一,物料有没有重复录入?

采购、仓库、生产是不是都在引用同一套物料编码。

第二,数量能不能对上?

采购入库后库存是否增加,生产领料后库存是否减少,生产完工数量有没有正确汇总。

第三,业务状态能不能追踪?

订单有没有排产、采购有没有到货、工单有没有完成,能不能从系统中查到。

如果这三个问题都能回答清楚,ERP基础原型就算搭出了雏形。

code=Mzc2YzZiNzBkNDU4MmM4YmJiNTE3YTkzOTE3ZGRhNDlfcm5wME1aQTVPVEgyeUEzVENZOEREazV2ZXlBenZiMUFfVG9rZW46RWFCb2I0V0xvb1VNNm54MnJ3VGNvRnUwbjBnXzE3OTE2MDMxNjQ6MTc5MTYwNjc2NF9WNA&add_watermark=true&scene_type=CCM

当然,2小时并不意味着ERP已经正式上线。实际使用前,还需要核对历史数据、配置权限、完善审批与操作规则,并根据车间业务测试流程。

尤其是BOM、MRP、质量管理、成本核算这些模块,不建议为了赶进度一股脑全部塞进去。

新工厂可以先保证核心业务数据准确,再逐步扩展。


最后想说的是:

新工厂搭ERP,最容易走偏的地方,就是把系统做得很全,却没有把最基本的业务管住。

销售订单录进去了,生产还是靠微信群安排;库存表建好了,仓库出入库却不更新;采购流程做得很复杂,缺料问题仍然没人提前发现。

这样的ERP,功能再多也没用。

真正应该优先解决的,是订单有来源、库存有依据、生产有进度、采购有跟踪。

先用简道云ERP把这5张核心表搭起来,让基础数据在部门之间流转,再根据业务规模逐步增加BOM、MRP、质量管理和成本核算

对于新工厂来说,ERP第一步不是做大,而是先把最重要的业务跑通。

评论区

暂无评论
电话咨询图标电话咨询icon立即体验icon安装模板
